Planning
Een aardgasvrije buurt is een meerjarentraject. Om het idee van een buurtwarmtenet helemaal uit te werken en het warmtenet aan te leggen is nog veel tijd en energie nodig.

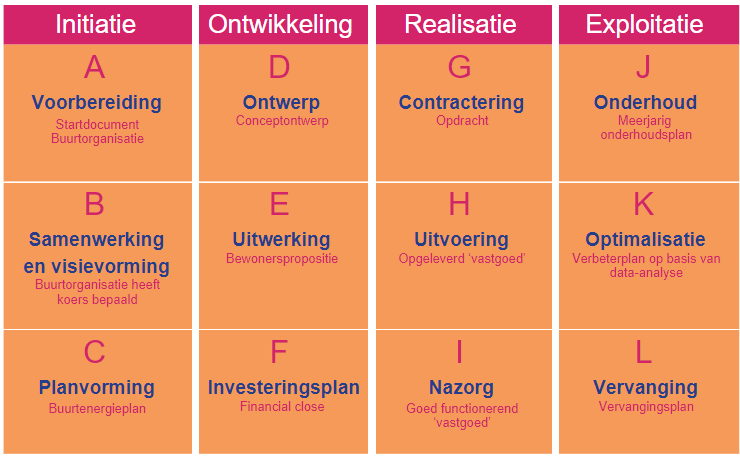

We hebben de afgelopen vier jaren al heel veel gedaan, maar we zijn er nog lang niet. Op hoofdlijnen volgen we de processtappen uit het stappenplan hiernaast.
In 2025 werken we aan Stap C = Planvorming (het buurtenergieplan) en ronden daarmee de initiatiefase af. In 2026 start de ontwikkelingsfase.
De planning voor de komende periode ziet er als volgt uit:
Juni 2025
Buurtonderzoek
Alle buurtbewoners konden een online vragenlijst invullen over de varianten die mogelijk zijn voor het buurtwarmtenet. Daarvoor heeft elk huishouden een buurtkrant ontvangen met meer informatie. Op deze website staat nog meer informatie over de varianten. Er waren verschillende momenten waarop buurtbewoners terecht kunnen met vragen.
Juli-augustus 2025
Advies aan leden
Het bestuur van Oog voor Warmte stelt een advies op aan de leden. Daarbij nemen we alle beschikbare informatie mee uit de eerdere onderzoeken én de uitkomsten van het buurtonderzoek dat we in juni hielden.
September 2025
Algemene Ledenvergadering
De leden van Oog voor Warmte beslissen over de variant die we voor uitwerking opnemen in het Buurtenergieplan. Dat gebeurt tijdens een volgende Algemene Ledenvergadering (ALV) in september 2025.
Iedere buurtbewoner kan lid worden van Oog voor Warmte en zo meebeslissen. In 2025 hebben we zelfs een speciale welkomstactie (betaal in 2025 slechts 10 euro voor de rest van het jaar).
Najaar 2025
Buurtenergieplan
Oog voor Warmte werkt de plannen voor het buurtwarmtenet verder uit in een Buurtenergieplan. Het buurtenergieplan beschrijft de voorkeursvariant (MT of ZLT) van Oog voor Warmte, een schetsontwerp en een business case (een onderzoek naar de financiële haalbaarheid). Ook is er in het plan aandacht voor de organisatievorm van het toekomstige warmtebedrijf, de planning en financiering van de vervolgfase en voor de beoogde partners en de samenwerking hiermee. De gemeente Utrecht ondersteunt ons hierbij.
Vanaf 2026
Ontwikkelingsfase – Vervolg uitwerking plannen
Oog voor Warmte werkt de voorkeursvariant uit in een Voorlopig Ontwerp en daarna een Definitief Ontwerp. Daarbij spelen technische, ruimtelijke en zeker ook financiële aspecten een sturende rol. We onderzoeken de mogelijkheden voor samenwerking met partners. We maken afspraken over zeggenschap en verantwoordelijkheden. En natuurlijk werken we de businesscase uit. Die moet uiteindelijk sluitend zijn. Daarbij onderzoeken we welke financiering door welke partijen haalbaar is.
In de hele ontwikkelingsfase is steeds aandacht voor het bereiken en behouden van voldoende steun van buurtbewoners en gemeente. We doen onder andere vervolgonderzoek naar interesse van buurtbewoners om op termijn aan te sluiten op het buurtwarmtenet van onze energiecoöperatie. In de ontwikkelingsfase moet ook duidelijk worden of we Halve Maan meenemen in de plannen.
Rond 2028
Gunning door gemeente
De gemeente stelt naar verwachting in 2028 de warmtekavel vast (het gebied waarvoor een warmtebedrijf warmte levert) en gunt dit aan een warmtebedrijf dat voldoet aan een aantal criteria en voorwaarden. Oog voor Warmte gaat er alles aan doen om deze gunning te krijgen.
Op z’n vroegst in 2029
Aanleg
De aanleg van het buurtwarmtenet start op z’n vroegst vanaf 2029.
Het gasnet in de buurt verdwijnt niet meteen als het warmtenet er ligt. Er is een overgangsperiode van minimaal 8 jaar waarin gas nog beschikbaar is. Wel is het voor een gezonde exploitatie van het warmtenet nodig dat een groot deel van de bewoners een aansluiting neemt op het buurtwarmtenet. Daarom is het belangrijk dat overstappen zo aantrekkelijk mogelijk is.
